|
[ hlavní strana ] [ Moduly
]
|
|
Výstavba stanice Lipová Lázně - část 3. | |
©MC
|
|

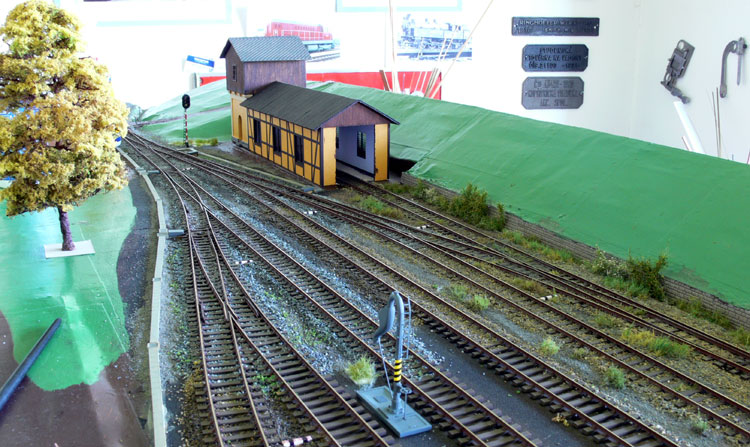

Na podzim 2007 byla Lipová v poloprovozním stavu poprvé na modulovém setkání | |
V průběhu roku 2007 byla postupně dokončována tvarově
krajina, byla použita naše klasická stavba z polystyrenovych žeber tvořících
pravoúhlou síť kde lze při tvorbě velmi dobře kontrolovat a dodržovat
zvolený profil krajiny. Vzhledem k tomu, že byl zvolen cíl - zařadit Lipovou
do modulového setkání OstraMo, byla provedena základní elektroinstalace
a ta byla propojena s provizorními pulty na zhlavích.

Byly rozestavěny základní budovy v hrubé stavbě - výpravní budova s fasádou a okny z kresby cdr - tato hrubá stavba umožňuje dokončit budovu s plastickou fasádou i okny, malá výtopna a velká rotunda. Skladiště na fotografii ze setkání nepatří do Lipové. Byly dosazeny návěstidla a vjezdové návěstidla nouzově osazena na sousedních modulech byla zapojena přes RJ konektory podle normy do provizorních pultů. |
|
Rozestavěná nádražní budova a rozestavěná krajina- svahy
nad stanicí v létě 2007.
|
|
Rok 2008 nebyl pro další stavbu Lipové příznivý. Nebyly ujasněny některé technologie zejména pro tvorbu krajiny - zda použít technologii flokování pro zhotovení krajiny a zda nakoupit poloprofesionální flokovačku? Nebyli jsme přesvědčeni, že je tato technologie a zvolené prostředky, které jsme schopni použít to pravé. Nakonec jsme se rozhodli pro použití foliáží prodávaných firmou Polák. Po prvotním výběru proběhly zkoušky a nakonec i návštěva přímo ve firmě. Myslíme si, že rozhodnutí bylo správné. Bohatá nabídka foliáží Polák pokryla naše představy o krajině. I zde se samozřejmě učíme správně ji použít, dosáhnout měkkých přechodů mezi jednotlivými povrchy. Stále je co objevovat. | |
První pokusy s foliáži na malém prostoru okolo kolejí,
zároveň došlo k výměně zauhlování za leptané od firmy Třmínek, od stejné
firmy je kolejová váha - most a tankovací stanice.
|
|
Zde ještě něbyl použit souvislý kus foliáže, ale zkouška
jak udělat přechod od souvislé foliáže do štěrku u kolejí, byly použity
trhané kusy, zasypávané hlínou a nakonec vše fixováno přestřikem ředěným
Sportakrylem.
|
|
První pokrytí svahu souvislou vrstvou foliáže firmy
Polák, štěrk vlastní "produkce", později i u štěrku jsme přešli
na štěrk firmy Polák - důvodem byl bohatší sortiment poskytující jak čerstvý
štěrk po výměně tak "zrezavělý" po delším uložení v kolejovým
loži.
|
|

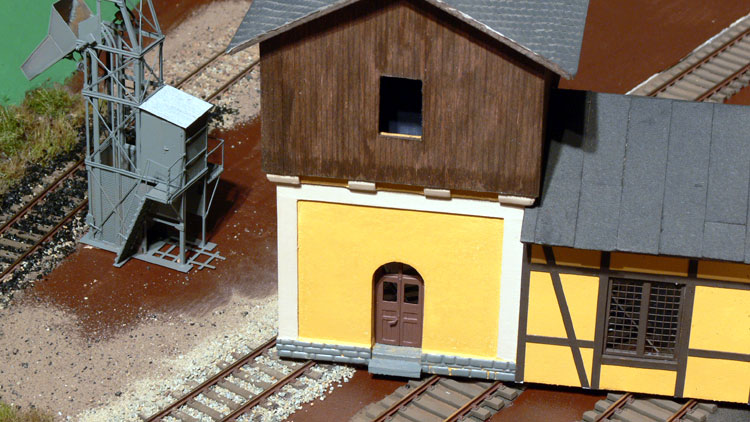

Rozestavěná budova malé výtopny s vodárnou. Vzhledem
k rozsahu celé stanice a počtu staveb, musí být k stavbám přistupováno
trochu velkoryseji. Není možné je budovat v kvalitě diorámy, přesto je
snaha na budově mít i náležité detaily.
|
|

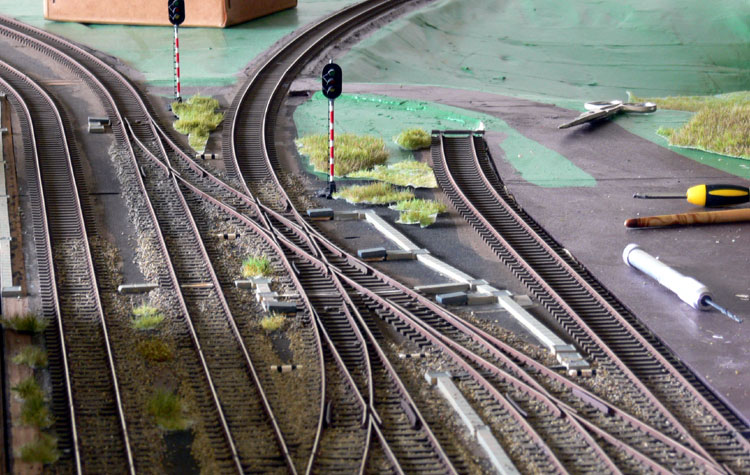

Zašterkovaná výhybka a trsy foliáže mezi kolejemi znázorňující
prorůstající vegetaci, stav je před zastříknutí Sportakrylem..
|
|
A první, krajinově dokončený koutek umožnil fotografování
modelových strojů.
|
|
Použité první foliáže od firmy Polák
|
|
V létě 2009, po rozhodnutí o účasti na podzimním setkání,
je pokračováno na krajině a zaštěrkování s vyšším úsilím
|
|
|
|
Kolejiště před malou výtopnou, zasypáno štěrkem Polák
a různým prachem, hlínou - co dala příroda okolo domu. Vše je zastřikávano
ředěným lakem Sportakryl matný a pak očištěny pouze hlavy kolejnic. U
výhybek je štěrk v oblasti jazyků pouze zakapáván stejným lakem. Vzhled
po zaschnutí je matný. Kolejové pásy byly lepeny na mikroporézní pryž
i přes zaštěrkování a zastříknutí Sportakrylem je znatelné snížení hluku
při jízdě vozidel.
|
|
Téměř dokončený povrch okolo malé výtopny, keře jsou
opět od firmy Polák.
|
|

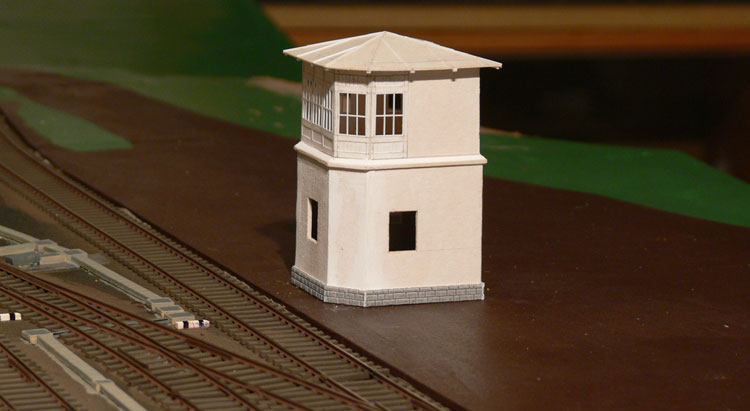

Rozestavěné věžové stavědlo, kombinace ruční lepenka,
napouštěný papír a profily Evergreen. V době zahájení stavby jsme neměli
k dispozici výkres, dnes je díky panu Londinovi máme a tak stavědlo projde
drobnými úpravami.
|
|
Souběžně s krajinou byla dokončována elektroinstalace
(svedení všech propojení ovládání zařízení do konektorů Cannon 25 pin,
napájení kolejí je provedeno banánky mezi díly jak u standardních modulů)
a na každém díle hned testováno ve spojení s pultem.
|
|

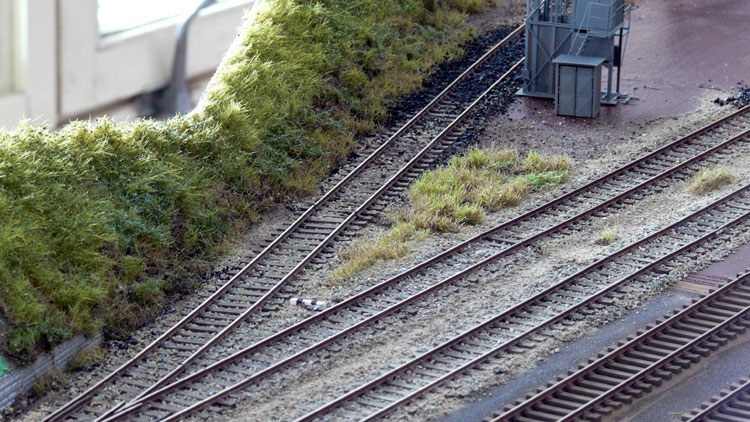

U točny byla zasypána popelem popelová jáma - je to
opravdu rozdrcený uhelný popel, opět vše zastříknuto Sportakrylem, v případě
větší vrstvy materiálu proléváno z injekční stříkačky.
|
|
Zhlaví směrem na Jeseník taky začíná získávat jinou
podobu, zatím lepeny trsy trávy a postupně zaštěrkováno - štěrk sypán
mezi pražce, urovnán štětečkem a pak přestřik ředěným Sportakrylem z mechanického
rozprašovače, hned očištěny hlavy kolejnic, po zaschnutí dočištěny čistící
gumou PECO.
|
|
K lepení trsů foliáže - trávy (vytrhávány z plochy folíáže)

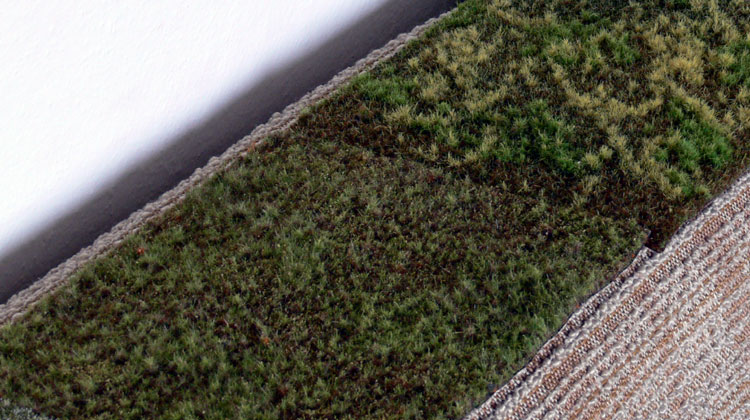

použit Duvilax, jsou to různé druhy foliáží tak, aby vytvořily rozmanitost
vegetace, následně zásyp štěrkem, prachem, hlínou a přestřik ředěným Sportakrylem.
Mezi pražce lze foliáž vytrhávat pinzetou z plochy a lepit Duvilaxem mezi
pražce, jde to lépe než když ji utrhneme s netkaným textilním podkladem.
|
|

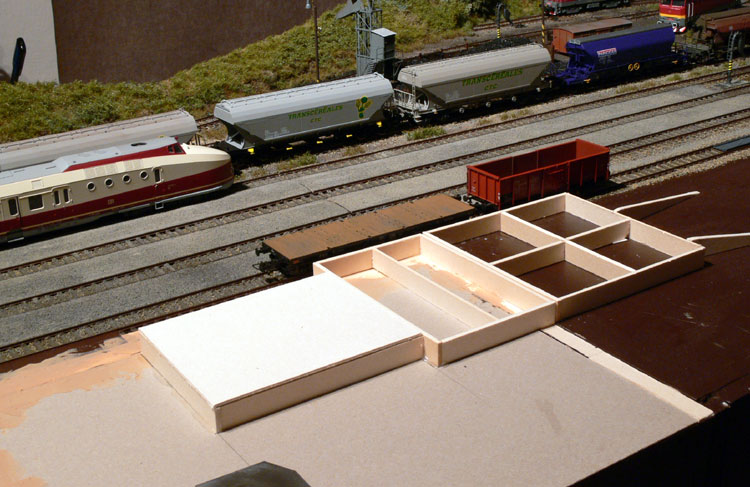

Pod budovou rotundy je zhotovena podlaha - první vrstva
z ruční lepenky síly 1,9 mm, lepeno tmelem Ostafix - náš univerzální lepící
a tmelicí pomocník. pak ještě jedna vrstva ruční lepenky - konečná podlaha.
Budova rotundy bude přilepena a bude mít sundávací střechu pro přístup
k vnitřnímu prostoru.
|
|
Sypaná nástupiště - lepenka vlepená mezi kolejnice (musí
být použita vhodná síla podle výšky kolejnic), ve středu podepřena, nátěr
hnědý Balakryl (nátěr uříznutého pásu oboustranně předem - jinak dojde
k deformaci nástupiště po nátěru a zástřiku) a pak zatmelení chyb a spojů
Ostafixem, postřik ředěným Sportakrylem a zásyp jemný šterk s prachem,
pak podle potřeby znovu Sportakryl a další dosyp prachem až ke spokojenosti
tvůrce.
|
|
Zde již první po přesypu jemným štěrkem s prachem, pro
dotmelení míst a zpevnění je použit opět tmel Ostafix - tentokrát bílý.
Konce nástupišť jsou dosypány štěrkem a přes něj jemný štěrk s prachem
a zakápnuto ředěným Sportakrylem.
|
|

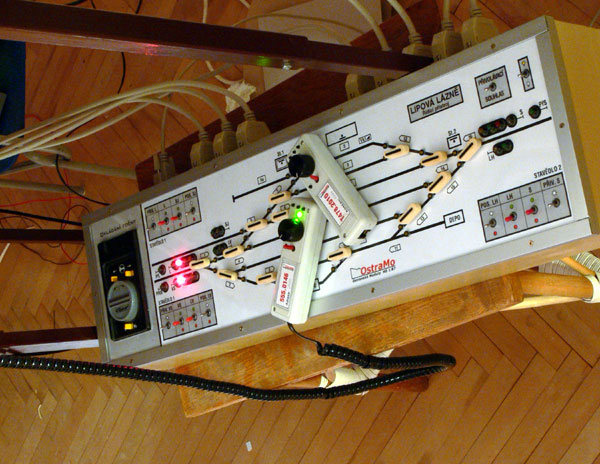

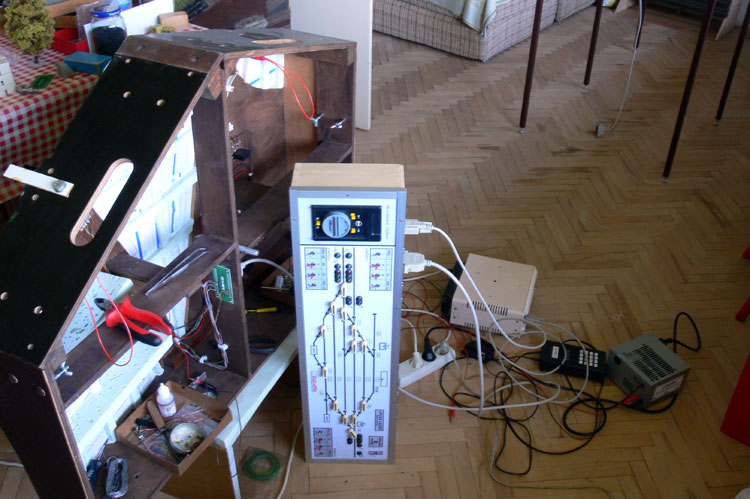

Celá stanice setavena a připojena poprvé na pult. Ovládací
prvky pultu a celou vrchní stranu z plexiskla zhotovil kamarád Vláďa dle
již běžně používaného standardu OstraMo.
|
|
Ještě jednou sypaná nástupiště po vytmelení a přesypávání.
|
|

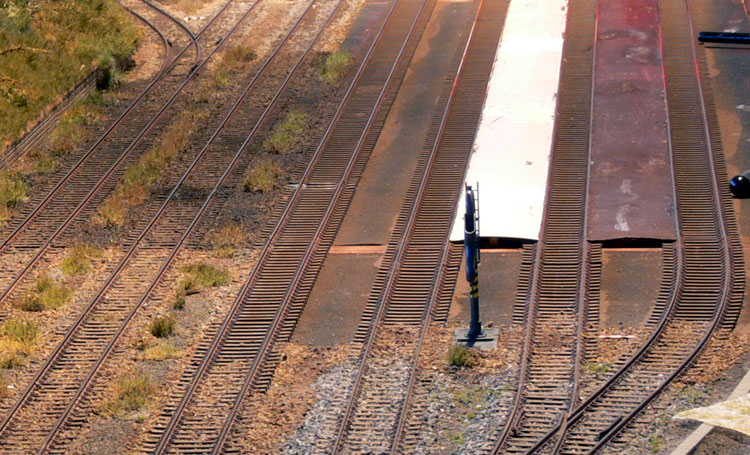

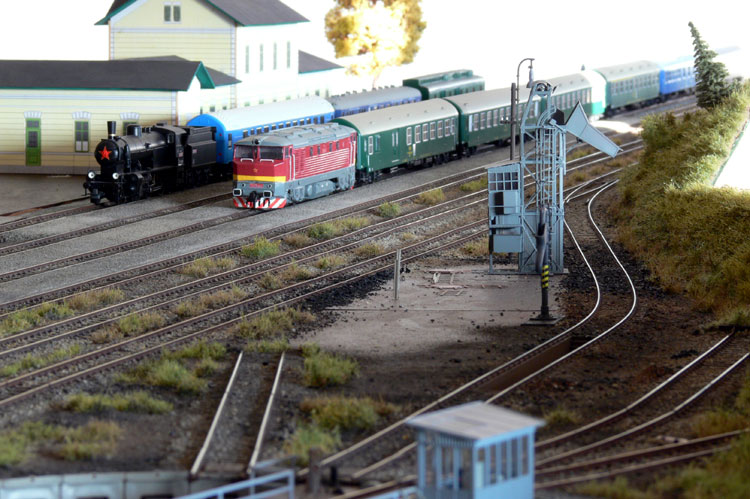

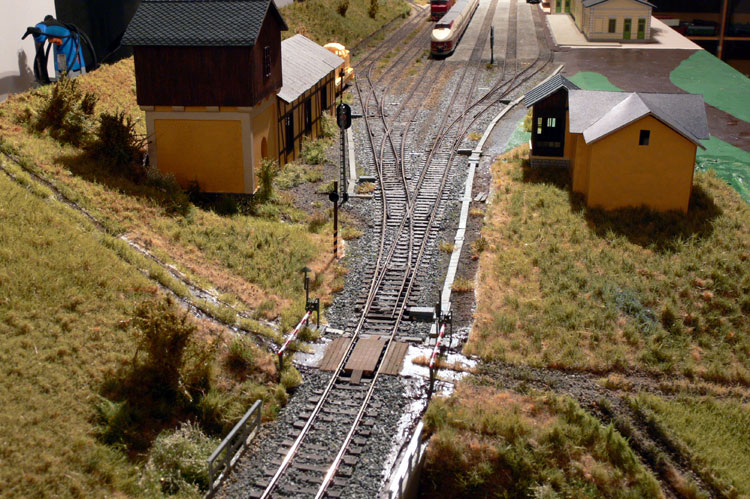

A první rychlík u nástupiště, veškeré budované věci
byly hned provozně testovány.
|
|

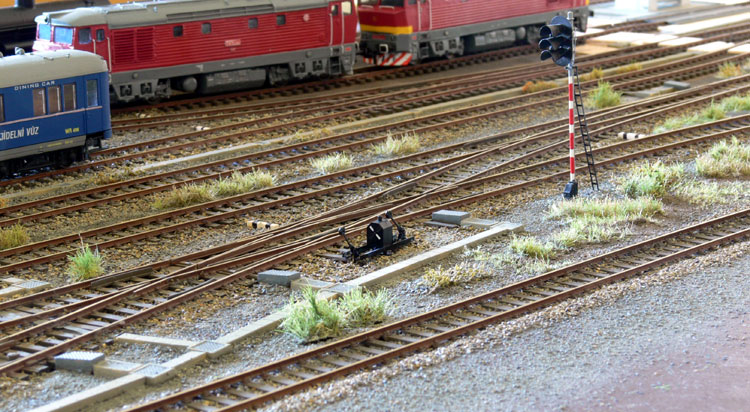

Mimo drátovody a krabice přestavníků, napínačů a odboček,
byl pouze angličan vybaven výhybkovým návěstidlem. Zatím není ujasněno
použití výhybkových návěstidel u ostatních výhybek. Budou použity pouze
nefunkční makety - nebudou tedy znázorňovat skutečnou polohu výměny.
|
|
A jak to vypadá v detailu. když rychlík zastaví u nástupiště.

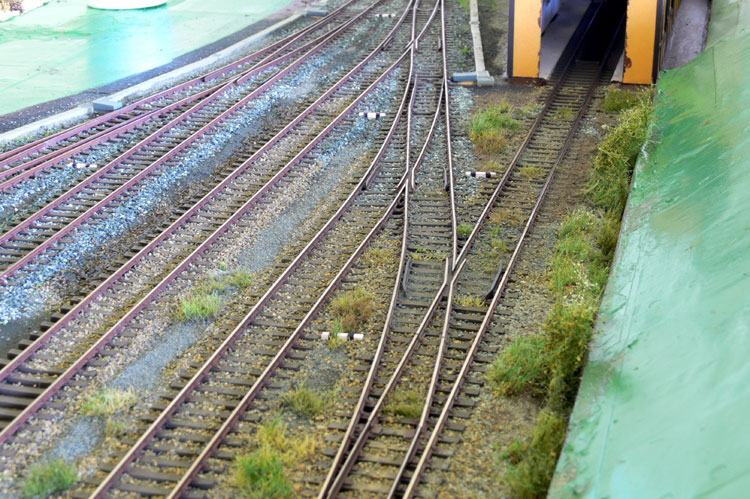

Zde právě rozhraní nového a starého štěrku.
|
|

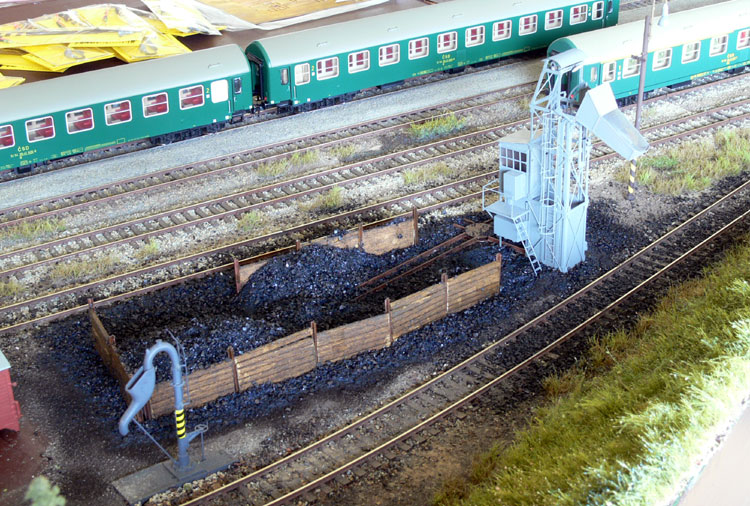

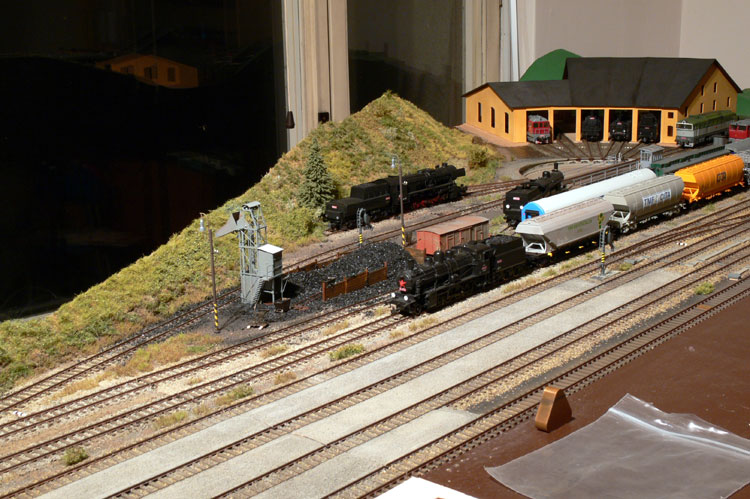

Na druhé straně u výtopny byla rozestavěna skládka uhlí
u zauhlování - s drobnými chybami, zasypaná drceným uhlím, ještě mokré
po zakapání ředěným Sportakrylem matným. Zbrojíme v Lipové kvalitním černým
uhlím.
|
|

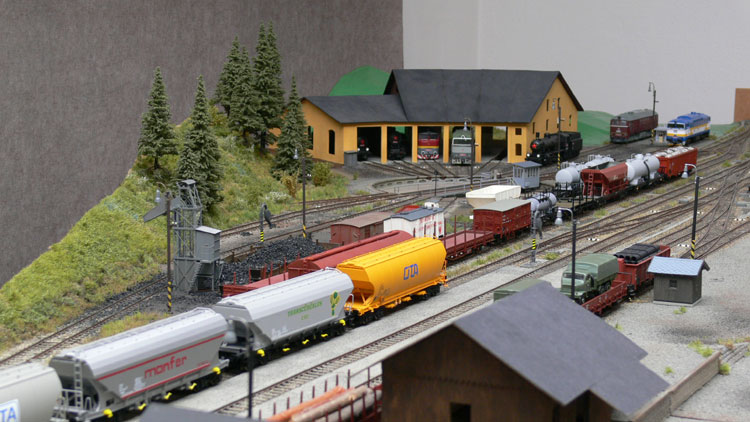

Pohled na zauhlování přes koleje, již to získává podobu
provozní stanice.
|
|

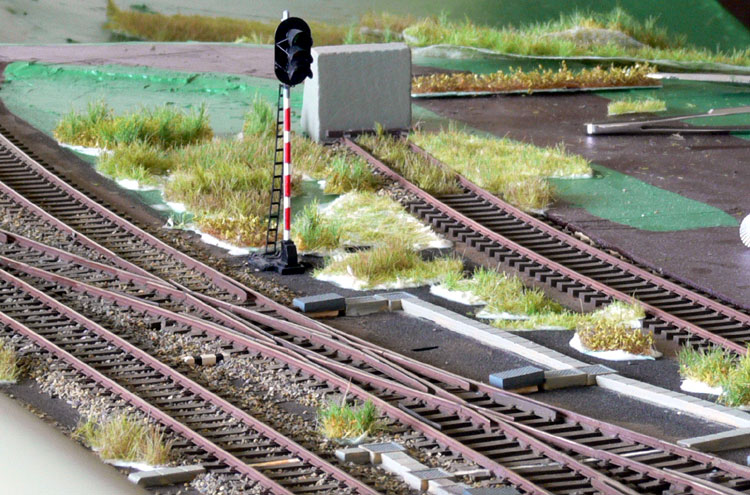

S postupující elektroinstalací se rozsvítila i návěstidla
- jsou to směrová návěstidla, tak jak byla v Lipové Lázních ještě začátkem
90. let. Výrobek Elektroservis Pečky. Po kompletní zapojení pultu - řídícího
přístroje bude provedeno blokování postavených vlakových cest.
|
|
Souběžně byly stavěny v hrubé stavbě další budovy -
zde stavědlo na hanušovickém zhlaví s přístavbou strážního domku. Stavba
probíhá podle originálních plánů budovy.
|
|

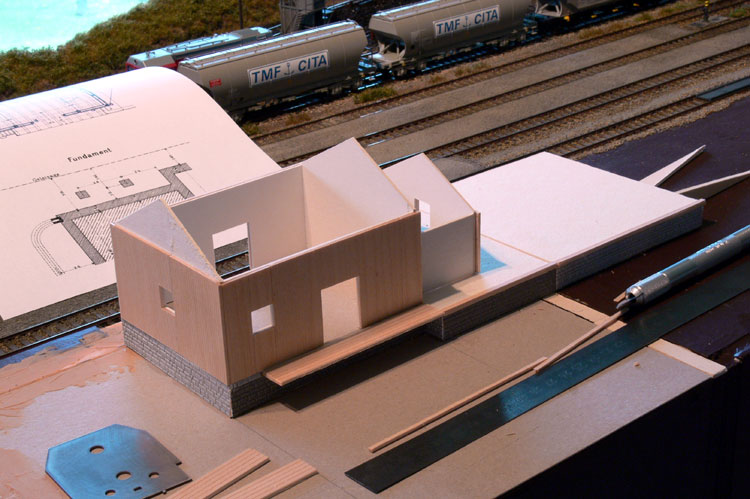

A u 5. koleje se rozběhla stavba skladiště s rampou.
Základ ruční papír 2,5 mm.
|
|
Jedná se o typizovanou budovu doplněnou směrem na rampu
přístavkem solného skladu, opět využíváno dobových výkresů staveb. Budova
je z ručního papíru, obložená dřevěným lištovaným obložením.
|
|

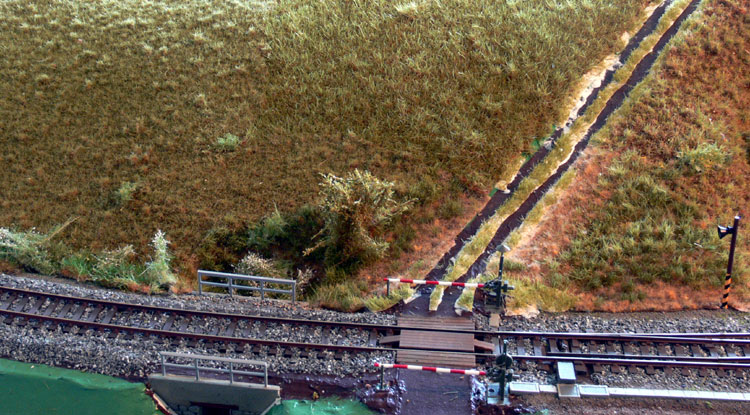

Na hanušovickém zhlaví je krajina pokrývána foliáží
a z foliáže je i dělána příprava pro polní cestu. Následně proveden zásyp
štěrkem, hlínou a prachem a přestřik, jak jinak - ředěný Sportakryl. Závory
sice mají přideny drátovody , ale jsou již ve stavu kdy nebyly používány
- nemají tedy pohon, zatím chybí konstrukci nátěr černou barvou a patina.
|
|
Lepené trsy foliáže Duvilaxem na budoucí cestě.
|
|
Hrubá stavba bude brzy hotova, ještě střechu a nátěr
dřeva a to pro provozní setkání v Komorní Lhotce bude stačit.
|
|
I na hanušovickém zhlaví se finišuje s pokládáním foliáže.
|
|
Ještě není zcela dosypáno štěrkem a hlínou, ale již
se cesta rýsuje. Vše opět zastříkáváno Sportakrylem s ručním rozprašovačem.
|
|
Budovy i v hrubé stavbě jsou alespoň z části natírány
barvami omítky. Zde po prvním nátěru.
|
|
Skladiště je již pod střechou - ještě natřít a dokončit
rampu.
|
|
I zde je to alespoň v hrubé podobě komplet - termín,
kdy Lipová pojede do světa se blíží. A jak to dopadlo na setkání zde.
|
|

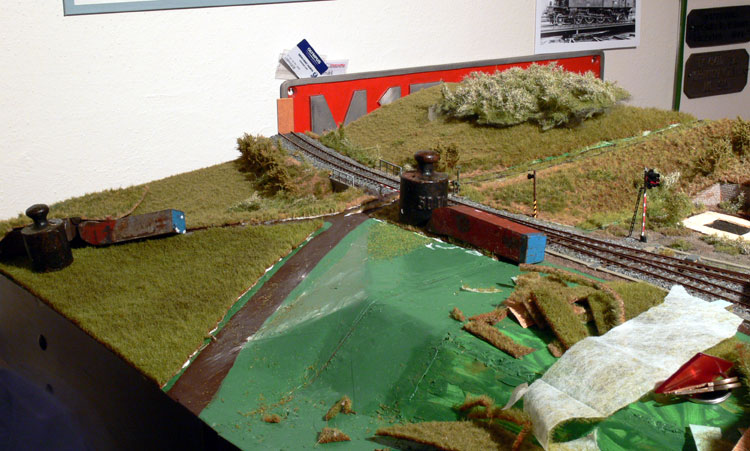

A dnešní pohled na depo. Trochu nám roste vegetace.
|
|
A ještě jednou, díl na zhlaví směrem na Javorník a Jeseník
ještě dozná větších krajinářských změn a tak zatím zůstává bez foliáže.
Samozřejmě po setkání v Komorní Lhotce přišel opět stavební útlum, ale
pomalu ve stanici přibývají lampy, stromy a další detaily. Lampy jsou
od firmy Dominik a smrky a modříny od firmy ModelScene
|
|
Stavba stanice v rozsahu Lipové Lázně je běh
na dlouhou trať, v průběhu stavby dochází k vývoji názorů a pohledů na stavbu
a tak dnes již vím, že některé věci by byly udělány trochu jinak. Ale celkově
mimo úprav dílu "G" na jesenickém zhlaví a rozhodnutí přistavění
jednoho menšího dílu "I" na výjezdu směrem na Javorník, zůstala
základní koncepce v průběhu stavby nezměněna. Stavba již běží 4 roky, samozřejmě
byly zde delší přestávky, ale jedná se o modelaření časově i finančně náročné.
Odměnou je pak potěšení z úspěšného provozu na setkání. |
|
